Vi phạm tại 2 dự án giao thông ở Sơn La

0:00 / 0:00
0:00
(PLVN) - Thanh tra công tác quản lý đầu tư xây dựng do Ban Quản lý dự án đầu tư xây dựng các công trình giao thông tỉnh Sơn La (BQLDA) làm chủ đầu tư, Thanh tra tỉnh Sơn La đã phát hiện một số tồn tại, vi phạm.

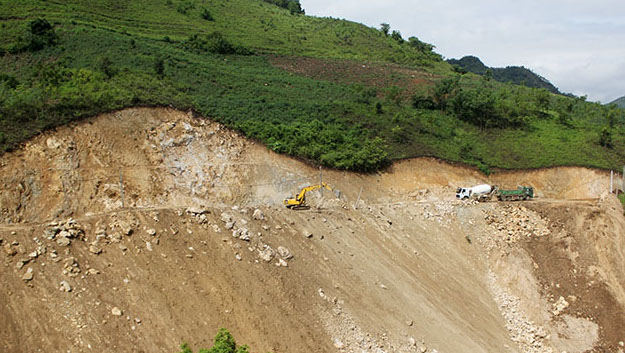

Dự án cải tạo, nâng cấp đường nối QL37 (huyện Bắc Yên) với QL279D (huyện Mường La)
Dự án cải tạo, nâng cấp đường nối QL37 (huyện Bắc Yên) với QL279D (huyện Mường La)

Cơ quan chức năng đã thanh tra công tác quản lý đầu tư xây dựng tại 2 dự án do BQLDA làm chủ đầu tư, là dự án cải tạo, nâng cấp tuyến đường nối QL37 (huyện Bắc Yên) với QL279D (huyện Mường La) dài 69,2km; tổng mức đầu tư 857,8 tỷ đồng; phần xây lắp có giá trị 682,8 tỷ đồng; được chia thành 7 gói thầu (dự án 1). Và dự án nâng cấp đường giao thông Nậm Ty, huyện Sông Mã - Mường Chanh, huyện Mai Sơn (đoạn trung tâm xã Nậm Ty - bản Pá Lành, xã Nậm Ty, huyện Sông Mã - bản Nà Kẹ, xã Nậm Lầu, huyện Thuận Châu) dài 27km; tổng mức đầu tư 130 tỷ đồng; phần xây lắp có giá trị 104,3 tỷ đồng chia thành 2 gói thầu (dự án 2).

Thanh tra tỉnh chỉ rõ, việc giải phóng mặt bằng (GPMB) thi công 2 dự án gặp nhiều khó khăn. Tiến độ thực hiện chậm, ảnh hưởng đến tiến độ thực hiện các gói thầu của dự án đã được phê duyệt.

Một số thủ tục đầu tư xây dựng chưa đầy đủ, hồ sơ thiết kế bản vẽ thi công được phê duyệt chưa được chủ đầu tư xác nhận trên bản vẽ theo quy định; thiếu sổ nhật ký an toàn lao động của nhà thầu thi công; nhật ký thi công các gói thầu đang triển khai thi công chưa đầy đủ nội dung; việc lập bản vẽ hoàn công của đơn vị thi công chưa đầy đủ.

Công tác khảo sát địa hình, thủy văn tại một số vị trí cống thoát nước còn bất cập trong việc điều tra thu thập số liệu về diện tích hạ lưu bị ảnh hưởng bởi lưu lượng nước ở thượng lưu. Công tác khảo sát địa chất tại một số vị trí nền đường chưa chính xác, địa chất nền đường khảo sát là đất nhưng thực tế là đá. Khảo sát một số vị trí đặt cống thoát nước một số gói thầu của dự án còn chưa chính xác dẫn đến quá trình thi công phải điều chỉnh vị trí đặt hạng mục công trình.

Việc thiết kế vật liệu đắp mố cầu của một số cầu không đồng nhất, chưa đảm bảo tính kinh tế, có cầu thiết kế đắp đất, có cầu thiết kế đắp cấp phối đá dăm, đá thải.

Công tác lập dự toán của đơn vị tư vấn thiết kế; công tác thẩm định, phê duyệt hồ sơ thiết kế bản vẽ thi công, dự toán tại 2 dự án của chủ đầu tư, sở chuyên ngành còn có sai sót.

Với công tác lựa chọn nhà thầu, hồ sơ mời thầu nội dung chưa phù hợp, chưa đầy đủ.

Công tác quản lý khối lượng xây dựng tại một số gói thầu còn có sai sót, hạn chế. Tại một số gói thầu đang thi công dở dang, chủ đầu tư và các đơn vị liên quan thực hiện công tác quản lý chất lượng, tiến độ, nhân lực, thiết bị tại hiện trường chưa tuân thủ đầy đủ theo hồ sơ dự thầu, hợp đồng đã ký.

Quá trình nghiệm thu, lập hồ sơ thanh toán khối lượng xây dựng cơ bản hoàn thành chủ đầu tư và các bên có liên quan chưa kiểm soát triệt để, còn một số khối lượng nghiệm thu theo khối lượng trúng thầu, khối lượng trong hợp đồng. Dẫn đến đã nghiệm thu, thanh toán sai tăng khối lượng một số phần việc so với khối lượng thi công hoàn thành tại một số gói thầu.

Tổng giá trị sai phạm phát hiện qua thanh tra tại 2 dự án là 277,1 triệu đồng. Thanh tra tỉnh yêu cầu chủ đầu tư giảm trừ trong quá trình cấp phát nghiệm thu thanh, quyết toán 275,8 triệu đồng; tổ chức kiểm điểm với tập thể, cá nhân có liên quan tồn tại, sai phạm.

Đọc thêm
